中国新报讯(特约记者 刘露 通讯员 肖英)蓝思科技110KV乐金变电站大修涉及110KV主变、GIS、隔离开关维修及二次系统改造等工作,技术复杂、工期紧张、施工环境异常复杂,而园区生产又不能承受长期停电,必须严格控制停电窗口。湖南鸿齐电力建设有限公司接到乐金变电站大修的采购需求后,迅速聚焦其“保障生产、消除隐患、控制停电”三大核心需求,组织专业团队多次现场勘查,系统排查设备老化问题,最终量身定制了一套兼顾“安全检修”与“最小停电影响”的专项施工方案,方案明确了分阶段检修计划,并制定了停电期间的专项供电保障措施。该方案解决了客户对工期与停电时长的核心需求,最终赢得了蓝思科技的认可,双方正式达成合作。

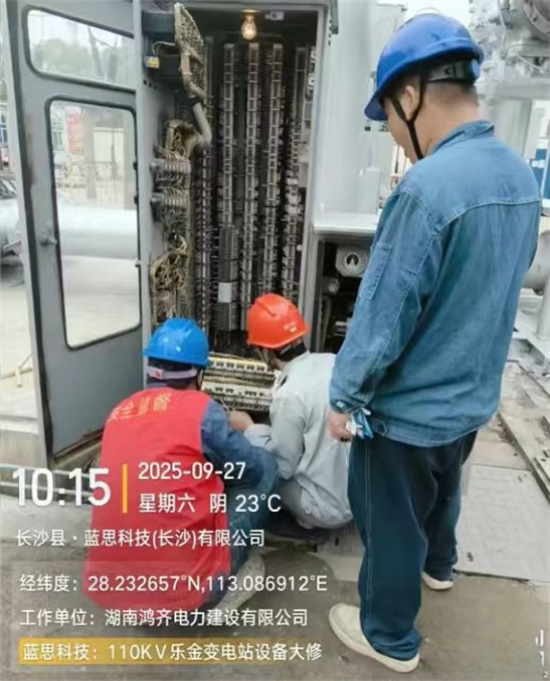

为最大限度降低对园区生产的影响,双方反复沟通,优化施工时序,最终确定9月15日进场、10月30日竣工,并将核心停电检修安排在国庆假期。这一安排既避开了生产高峰,又利用假期实现连续作业,有效减少停电干扰。

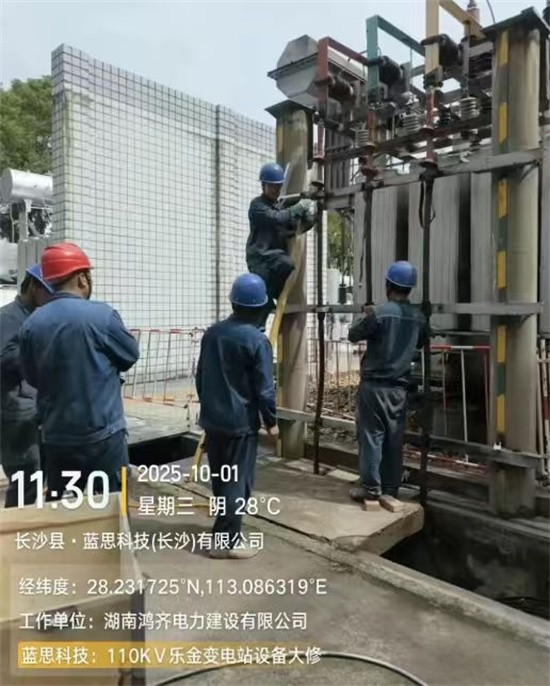

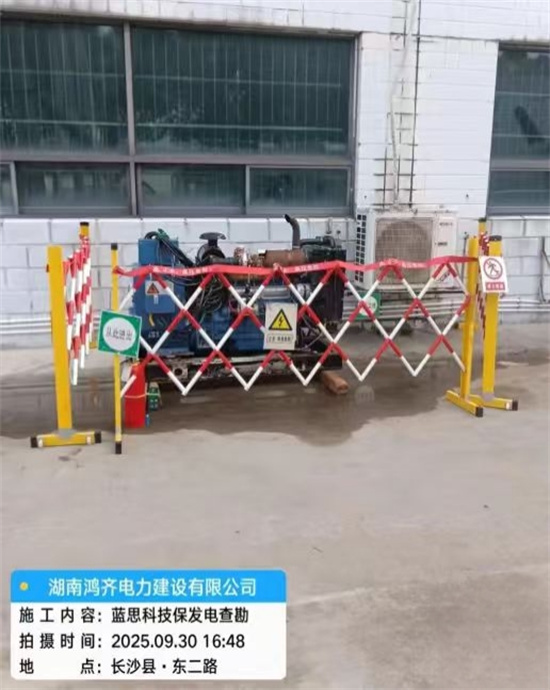

10月1日至4日,湖南鸿齐电力建设有限公司每天组织50余名施工人员连续作业,并调配3台100KW发电机组保障园区基本供电,并于10月4日顺利完成第二阶段停电检修任务,1号主变成功受电,10KV高压柜检修后顺利恢复运行,实现了零故障、零影响的预期目标。
“目前,项目已进入最后收尾阶段。湖南鸿齐电力建设有限公司将继续秉承解决客户用电需求的服务理念,做好后续工作,确保整个项目圆满闭环,全力巩固蓝思科技的用电安全基石。”湖南鸿齐电力建设有限公司董事长杨赛介绍。
